最近很多人都在询问我们灌浆料多少钱一吨,首先,大家需要清楚的一点是,灌浆料是有4种分类,每个品种的价格又不一样,不同的收货地的运费不一样也就导致了产品的相关价格也不一样,不同厂家生产的产品价格也是不一样的。到这你应该知道价格影响因素很多,需要具体而谈,下面为大家介绍一些灌浆料相关资料。
灌浆料 产品用途:
1、用于设备基础二次灌浆。
2、用于地脚螺栓锚固及钢筋栽埋。
3、用于混凝土结构加固和修补。
灌浆料 产品选择
1、灌浆层厚度δ≥150mm时,选用HGM-1或HGM-2;
2、灌浆层厚度30mm<δ<150mm时,选用HGM-1或HGM-2 ;
3、灌浆层厚度δ≤30mm时,选用HGM-1或HGM-3型;
4、路面快速抢修,选用HGM-4型。
灌浆料 施工前的准备
1、机器搅拌:混凝土搅抖机或砂浆搅抖机;
2、人工搅拌:搅拌槽及铁铲若干;
3、水桶若干;
4、台秤若干;
5、流槽;
6、高位漏斗、灌浆管及管接头;
7、灌浆助推器;
8、模板(钢模、木模);
9、草袋、岩棉被等;
10、棉纱、胶带;
灌浆施工
一:基础处理
基础表面应进行凿毛处理。清洁基础表面,不得有碎石、浮浆、浮灰、油污和脱模剂等杂物。
灌浆前24小时,基础表面应充分湿润,灌浆前1小时,积水。
二:支摸
1、按灌浆施工图支设模板。模板与基础、模板与模板间的接缝处用水泥浆、胶带等封缝,达到整体模板不漏水的程度。
2、模板与设备底座四周的水平距离应控制在100mm左右,以利于灌浆施工。
3、模板顶部标高应高出设备底座上表面50mm。
4、灌浆中如出现跑浆现象,应及时处理。
三:灌浆料配制
1、一般地,按通用加固型按13-14%的标准加水搅拌,豆石加固型按9-10%的标准加水搅拌。
2、采用机械搅拌方式,搅拌时间一般为1-2分钟(严禁用手电钻式搅拌器)。采用人工搅拌时,应先加入2/3的用水量拌和2分钟,其后加入剩余水量搅拌至均匀。
3、每次搅拌量应视使用量多少而定,以保证40分钟以内将料用完。
4、现场使用时,严禁在HGM灌浆料中掺入任何外加剂、外掺料。
四:灌浆施工方法
1、较长设备或轨道基础,应采用分段施工。

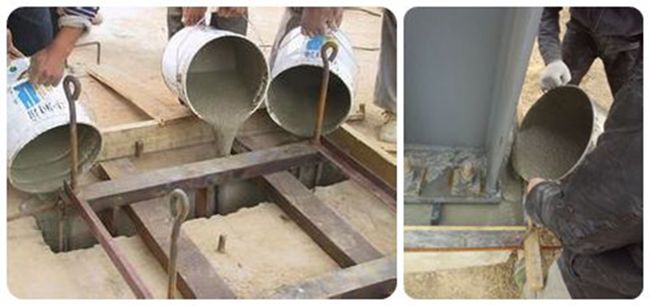

2、几种常用灌浆方式图示
3、二次灌浆时,应符合下列要求。
二次灌浆时,应从一侧或相邻的两侧多点进行灌浆,直 至从另一侧溢出为止,以利于灌浆过 程中的排气。
不得从四侧同时进行灌浆。
灌浆开始后,必须连续进行,不能间断。
并尽可能缩短灌浆时间。
在灌浆过程中严禁振捣。
必时可用灌浆助推器沿灌浆层底部推动HGM灌浆料,严禁从灌浆层中、上部推动,以确保灌浆层的匀质。
设备基础灌浆完毕后,应在灌浆后3-6小时沿设备边缘向外切45度斜角(见下图)以防止自由端 产生裂缝,如无法进行切边处理,应在灌浆后3-6小时后用抹刀将灌浆层表面压光。
当灌浆层厚度超过150mm时,应采用豆石加固型高 强无收缩灌浆料。
当设备基础灌浆量较大时,豆石加固型灌浆料的搅拌应采用机械搅拌方式,以保证灌浆施工。
五:养护
1、灌浆完毕后30分钟内应立即加盖湿草盖或岩棉被,并保持湿润。
2、冬季施工时,养护措施还应符合现行<<钢筋混凝土工程施工及验收规范>>(GB50204)的有关规定。
3、灌浆料达到拆膜时间后,可进行设备安装,具体时间参见“拆膜和养护时间及环境温度的关系表”。
4、在设备基础灌浆完毕后,如有要剔除部分,可在灌浆完毕后3-6小时后,即灌浆层硬化前用抹刀或铁锨工具轻轻铲除。
5、不得将正在运转的机器的震动传给设备基础,在二次灌浆后应停机24-36小时,以免损坏未结硬的灌浆层。
总结:灌浆料多少钱一吨,想必从上面的相关介绍你已经知道了,价格影响因素很多,此类产品只能在当时行情下进行报价。
